간단 답변: 맞춤형 기념품 자석의 리드타임은 여섯 단계를 합친 기간입니다. 금형 제작, 색상 설정, 샘플링 라운드, 대량 성형, 자석 부착, 운송이 그 여섯 단계입니다. 각 단계는 고유한 시작 조건에 따라 진행됩니다. 자석이 매장에 진열되거나 고객 손에 들어가야 하는 날짜부터 거꾸로 계산하고, 공급업체에 모든 단계별 견적을 서면으로 요청하며, 수정 라운드, 시험, 통관을 위한 여유 기간을 확보하세요.
기념품 주문이 늦어지는 대부분의 원인은 공장이 느리기 때문이 아닙니다. 구매자가 ‘생산 기간’이라는 숫자 하나만 계산했기 때문입니다. 실제 맞춤형 기념품 자석 리드타임에는 금형 작업, 색상 매칭, 샘플 발송, 해상 운송까지 포함됩니다. 이 가이드는 몰드형 연질 PVC 자석 프로젝트를 단계별로 나누고, 줄일 수 있는 단계와 줄일 수 없는 단계를 보여 주며, 관광 성수기, 행사 또는 캠페인 출시일부터 거꾸로 계획하는 워크시트를 제공합니다.
기념품 수요는 여행 성수기에 몰리며, 성수기가 지난 뒤 도착한 자석은 다음 해까지 창고에 머뭅니다. 하나의 좋은 디자인이 얼마나 큰 규모를 만들 수 있는지 보면 무엇이 걸려 있는지 알 수 있습니다. 중국관광학원은 난징박물관의 ‘작은 분홍 난로’ 자석이 1년 동안 약 490,000개 팔렸고, 중국국립박물관의 봉황 왕관 자석은 5개월 만에 530,000개를 넘었다고 보고했습니다. 이 학원은 이러한 판매를 여행 회복과, 자석 컬렉션을 전시하고 공유하는 방문객들과 연결 짓습니다. 출처는 중국관광학원[1]입니다. 이런 시기를 놓치는 상점은 단가 협상으로 아낄 수 있는 금액보다 훨씬 큰 손실을 입습니다.
공급 측면도 예측하기 어려워졌습니다. PPAI는 미국 판촉물 유통업체 매출을 $27.1 십억 규모로 추산했으며, 이는 2025년 기준입니다. 증가율은 1.3%에 그쳤다고 밝혔고, 관세, 운임, 고객 예산, 마진 압박을 주요 부진 요인으로 꼽았습니다. 이 추정은 PPAI의 2025년 매출 추정치[2]에 근거합니다. 프로젝트 중 운임이나 관세 조건이 바뀌면, 단계별로 계획해 둔 구매자는 대응할 수 있습니다. 한 덩어리 금액으로만 계획한 구매자는 대개 너무 늦게 그 사실을 알게 됩니다.
같은 숫자를 보여 주는 두 견적이라도 의미가 다를 수 있습니다. 연질 PVC 자석의 공개 공급업체 안내는 서로 다른 시점에서 기간을 계산하기 시작합니다. 어떤 곳은 ‘레이아웃 확정’부터, 어떤 곳은 샘플 비용 수령부터, 또 어떤 곳은 샘플 승인과 계약금 입금부터 셉니다. 종료 시점도 다릅니다. ‘생산 기간’은 보통 제품이 공장을 떠날 때 끝나며, 고객의 문 앞에 도착할 때 끝나지 않습니다.
공급업체를 비교하기 전에 다음 세 가지를 서면으로 확정하세요:
디자인에 몰드형 연질 PVC가 맞는지 아직 고민 중이라면, 다음 3D 러버 냉장고 자석 제품 페이지에서 소재, 크기, 뒷면 소재 선택을 다룹니다. 이 글은 그 결정이 이미 끝났다고 가정하고 시기 계획에만 초점을 맞춥니다.
몰드형 연질 PVC 자석은 액상 PVC를 금형에 채워 성형하므로, 새로운 형태마다 새 금형이 필요합니다. 이 단계는 공장이 조각할 수 있는 아트워크, 즉 최종 확정되고 벡터 정리가 끝난 아트워크를 받은 뒤에야 시작됩니다. 여기서 가장 흔한 지연은 조각이 아니라 막바지 수정입니다. 금형을 절단한 뒤 윤곽선을 바꾸거나 세부 요소를 추가하면 대개 다시 절단해야 합니다. 기존 금형을 재사용하는 재주문은 이 단계를 통째로 건너뛰는데, 이것이 반복 주문 프로그램의 가장 큰 일정상 장점입니다.

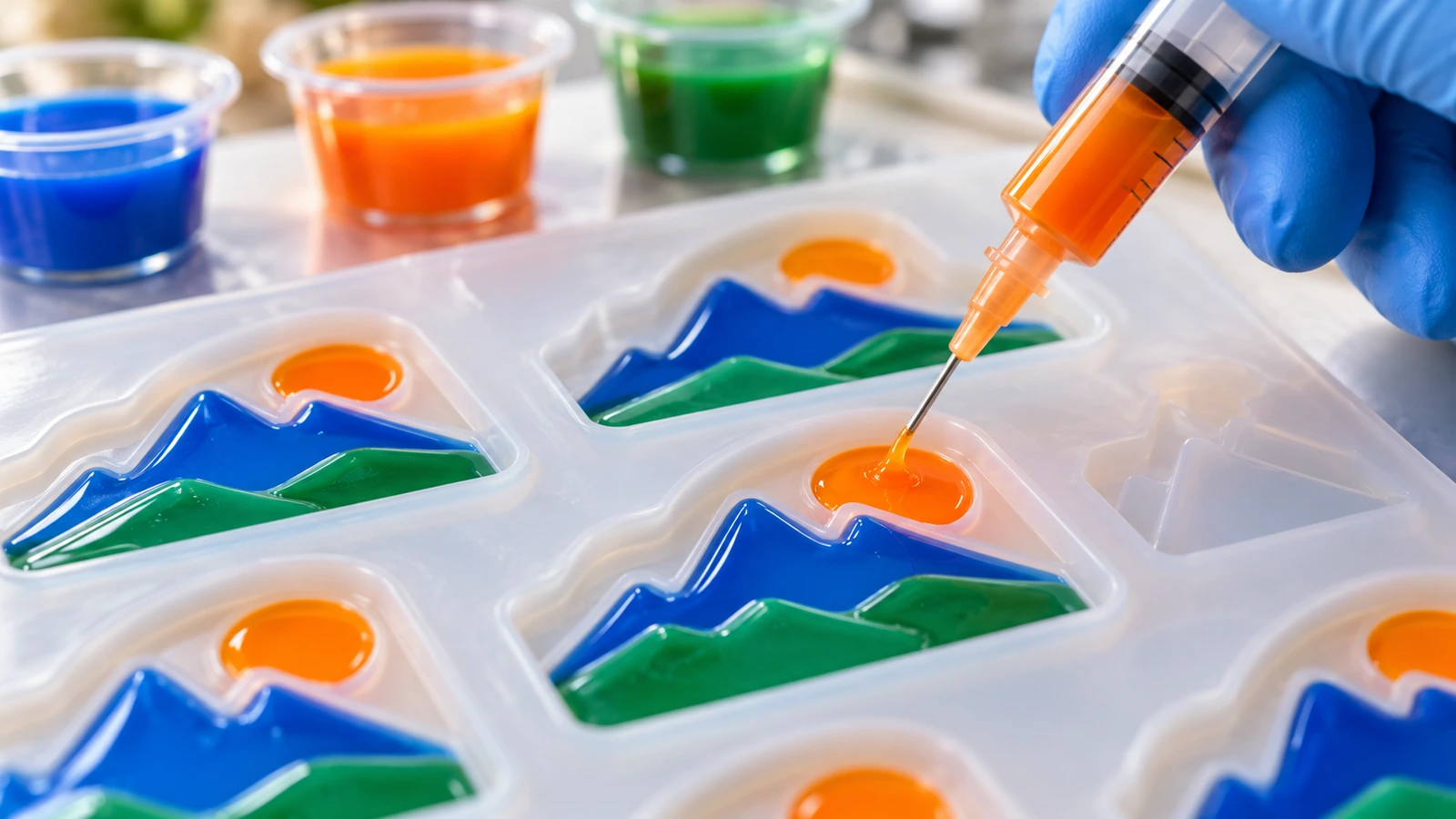

연질 PVC 자석의 각 색상은 별도의 충전 및 경화 공정으로 처리됩니다. 따라서 색상이 많을수록 제품 개당 공정이 늘고, 목표 색상에서 벗어날 기회도 많아집니다. Pantone 같은 명명된 색상 기준에 맞추면 확인 절차가 한 번 더 추가됩니다. 납기가 빠듯하다면 가장 빠른 방법은 없어도 되는 색상을 최대 2가지까지 줄이는 것입니다. 이렇게 하면 샘플링과 대량 성형 시간이 함께 줄어듭니다.
수정할 때마다 일정의 일부가 다시 시작되므로, 이 단계에서 일정이 자주 밀립니다. 실물 샘플은 택배로 이동해야 하고, 의견을 우편으로 보내거나 두 번째 샘플을 기다리면 그 운송이 다시 발생합니다. 예상한 것보다 최소 한 번 더 수정 라운드를 계획하세요. 시간을 아끼려면 주간 자연광에서 찍은 선명한 사진과 영상으로 색상과 형태를 승인하고, 실물 샘플은 최종 확인용으로 남겨 두세요. 승인 전에 검토자가 무엇을 확인해야 하는지는 제품 페이지에서 다루므로 여기서는 반복하지 않겠습니다.
샘플이 승인되고 결제 조건이 충족되면, 대량 성형 시간은 네 가지 요인에 따라 달라집니다. 수량, 색상 수, 주문 내 SKU 수, 그리고 공장 일정이 얼마나 꽉 찼는지입니다. 12개 디자인으로 구성된 기념품 시리즈는 같은 총수량이라도 디자인 하나만 생산할 때보다 오래 걸립니다. 디자인마다 금형 교체와 색상 설정이 따로 필요하기 때문입니다. 시리즈를 우선 생산분과 후속 생산분으로 나눈다면 대량 성형 시간이 어떻게 바뀌는지 공급업체에 확인하세요.
뒷면은 외곽선대로 다이컷한 유연 자성 시트를 접착하거나, 몸체에 경질 자석을 끼워 넣는 방식 중 하나입니다. 포장 전에 접착이 경화되어야 하며, 트리밍, 검사, 봉투 포장은 그 뒤에 이어집니다. 디자인에 작고 분리 가능한 자석이 들어간다면, 이 단계에서 아래에서 설명할 실험실 시험도 필요할 수 있으며, 그 시험은 부착 작업 자체보다 오래 걸리는 경우가 많습니다.
특급 택배, 항공 운송, 해상 운송은 며칠 차이에서 그치지 않고 훨씬 큰 차이가 나며, 어떤 방식을 고르느냐에 따라 빠듯한 일정을 맞출 수 있는지가 대개 결정됩니다. 선적 전에 통관 분류도 확정해야 합니다. 영국과 EU의 관세 안내는 자석과 장식 부품으로 된 냉장고 자석을 HS 소호 8505 11 00 to 8505 19 90에 분류하지만, 자석이 병따개나 타이머 같은 기능 품목에 붙어 있다면 분류는 그 기능 품목을 따릅니다. 관련 내용은 GOV.UK 관세 고지 15[3]에 나와 있습니다. 따라서 프로젝트 후반에 병따개 변형 제품을 추가하면 중개인의 서류와 관세율이 달라질 수 있습니다. 관세의 불확실성도 새로운 문제가 아닙니다. PPAI의 2024년 추정치인 $26.78 십억 규모의 매출은 “경제적 압박과 지속되는 관세 불확실성에도 불구하고” 달성되었습니다. 이 수치의 근거는 PPAI의 2024년 추정치[4]입니다. 적용 세율은 주문 시점이 아니라 수입 신고 시점에 확인하세요.
역산은 움직일 수 없는 날짜에서 시작해, 최종 아트워크를 보내야 하는 날까지 각 단계를 빼 나가는 방식입니다. 고정 날짜는 프로젝트 유형에 따라 다릅니다:
그다음 거꾸로 계산하세요:
그 결과가 아트워크 마감일입니다. 이 날짜가 이미 지났다면, 출시일을 바꾸기 전에 아래의 긴급 주문 옵션을 확인하세요.
이 워크시트는 공급업체 및 포워더와 함께 사용하세요. 각 당사자가 서면으로 견적을 줄 때까지 기간 칸은 비워 두세요.
| 단계 | 견적 제공자 | 시작 시점 | 지연의 흔한 원인 |
|---|---|---|---|
| 금형 제작 | 공장 | 최종 벡터 아트워크 수령 | 금형 절단 후 윤곽선 수정 |
| 색상 설정 | 공장 | 금형 준비 완료, 색상 기준 확인 | 색상 기준 불명확, 색상 수 과다 |
| 샘플링 라운드 | 공장 + 택배 | 색상 설정 완료 | 내부 승인 지연, 우편으로 보낸 의견 |
| 대량 성형 | 공장 | 샘플 승인 및 결제 조건 충족 | SKU 다수, 공장 연휴 휴무 |
| 자석 부착 및 포장 | 공장 | 성형 완료 | 포장 아트워크 또는 라벨 막바지 변경 |
| 실험실 시험(필요 시) | 제자 시험기관 | 시험 샘플 수령 | 시험기관 대기열, 재작업이 필요한 시험 불합격 |
| 운송 및 통관 | 포워더 / 통관 중개인 | 화물 인도 | 선적 마감 시간 놓침, 세번 분류 문의 |
| 도착지 여유 기간 | 귀사 | 배송 완료 | 키팅 및 매장 배포 |
일정을 세울 때 공장 휴무 달력을 반드시 반영하세요. 많은 중국 공장의 음력 설 연휴 휴무는 몇 주 전에 들어온 주문에도 영향을 줍니다. 공장들이 휴무 전에 밀린 물량을 처리하려 하고, 휴무 후에는 천천히 다시 가동하기 때문입니다.
일부 단계는 빠르게 결정하면 줄일 수 있습니다. 나머지는 물리적 공정이거나 돈으로 속도를 높일 수 없는 제자 대기열입니다.
| 조정 수단 | 단축되는 단계 | 절충 사항 |
|---|---|---|
| 기존 금형이나 형태 재사용 | 금형 제작 | 디자인 자유도 제한 |
| 색상 수 줄이기 | 색상 설정, 샘플링, 대량 성형 | 더 단순한 아트워크 |
| 사진과 영상으로 승인한 뒤 실물 샘플로 확인 | 샘플 운송 | 조명이 다르면 질감과 색상에 일부 위험이 있음 |
| 시리즈를 우선 생산분과 후속 생산분으로 나누기 | 첫 생산분의 대량 성형 | 선적 두 번, 운임 두 번 |
| 분할 선적: 일부는 항공, 나머지는 해상 | 첫 물량의 운임 | 항공 운송분의 개당 비용이 더 높음 |
| 생산 전 샘플을 일찍 시험기관에 보내기 | 시험이 대량 성형과 겹침 | 불합격하면 이미 만든 제품을 재작업해야 함 |
일부 단계는 줄어들지 않습니다. 경화 시간, 시험기관의 대기열, 통관 검사, 포워더의 선적 마감 시간은 주문이 얼마나 급하든 고정되어 있습니다. 공급업체가 이들 중 하나를 단축하겠다고 약속하면, 어떻게 단축할지 서면으로 물어보세요.
| 단계 | 신규 디자인 | 재주문, 동일 금형 | 기존 금형의 색상 변형 |
|---|---|---|---|
| 금형 제작 | 예 | 아니요 | 아니요 |
| 색상 설정 | 예 | 대개 아니요(승인된 색상 재사용) | 예, 새 색상에 한해 |
| 샘플링 라운드 | 전체 | 보관 샘플 대조 선택 확인 | 단축(색상만) |
| 대량 성형 | 예 | 예 | 예 |
| 자석 부착 및 포장 | 예 | 예 | 예 |
| 실험실 시험 | 범위에 포함되는 경우 | 기존 보고서가 해당 소재를 여전히 포함하는지 확인 | 새 안료나 소재를 사용하는 경우 |
| 운송 및 통관 | 예 | 예 | 예 |
매 시즌 같은 디자인을 판매하는 목적지와 박물관이 이 표에서 가장 큰 이익을 얻습니다. 디자인을 한 번 승인받고 보관된 샘플을 기준으로 재주문하면 일정에서 가장 변동성이 큰 두 단계를 없앨 수 있습니다. 재주문이 비용에 미치는 영향은 다음 제품 페이지에서 다룹니다: 맞춤형 3D 러버 냉장고 자석 제품 페이지.
이 섹션은 규정 준수가 일정에 미치는 영향만 다룹니다. 요청해야 할 전체 문서 목록은 제품 페이지에 설명된 대로 구매 요건서에 포함하세요.
분리형 자석. 미국에서는 16 CFR Part 1262가 2022년 10월 21일 이후 제조된 해당 자석 제품에 적용됩니다. 작은 부품 시험 원통에 완전히 들어가는 느슨하거나 분리 가능한 자석은 자속 지수가 50 kG²·mm² 미만이어야 합니다. 관련 기준은 16 CFR Part 1262[5]에 명시되어 있습니다. CPSC는 이런 자석을 두 개 이상 삼키면 체내에서 서로 끌어당겨 많은 사례에서 수술이 필요했다고 경고합니다. 자세한 내용은 CPSC 자석 안전 센터[6]을 참고하세요. 냉장고 자석은 범주로 면제되지 않습니다. 2026년 CPSC는 곰 모양 냉장고 자석을 리콜한다고 발표했으며, 이는 “어린이에게 삼킴 위험을 줄 수 있고 어린이나 청소년이 관심을 가질 수 있는 느슨한 자석을 포함하고 있기 때문”입니다. 관련 내용은 CPSC 리콜 공지[7]에서 확인할 수 있습니다. 일정 측면에서 가장 안전한 선택은 완전히 접착된 유연 뒷면을 갖추고 떨어질 수 있는 작은 자석이 없는 디자인이며, 이는 금형을 자르기 전에 정해야 합니다.
어린이용 제품 시험. 디자인이 12세 이하 어린이를 대상으로 한다면, 시험은 자체 시험기관 대기열을 가진 필수 단계가 됩니다. 장난감은 ASTM F963 요건을 충족해야 하며, 이는 16 CFR Part 1250에 따릅니다. 자세한 내용은 CPSC 장난감 안전 지침[8]을 참고하세요. 어린이 제품의 접근 가능한 부품은 납을 100 ppm 초과해 함유해서는 안 됩니다. 관련 내용은 CPSC 총 납 함량 안내[9]에 나와 있으며, 어린이용 장난감과 아동 보육 용품은 지정 프탈레이트를 0.1% 초과해 함유해서는 안 됩니다. 자세한 내용은 CPSC 프탈레이트 안내[10]을 참고하세요. 시험기관 일정은 대량 성형이 끝날 때가 아니라 샘플을 승인할 때 예약하세요.
EU 이력 추적. EU 일반제품안전규정(GPSR)은 2024년 12월 13일부터 적용되고 있습니다. 2025년 11월 21일에 발표된 위원회 지침은 제조 지역과 관계없이 EU 시장에 출시된 제품에 적용된다고 밝히고 있습니다. 자세한 내용은 EU GPSR 지침[11]을 참고하세요. 추적 정보와 EU 책임 운영자의 연락처는 제품이나 포장에 표시되어야 하므로, 포장 작업을 시작하기 전에 포장 아트워크를 확정하세요. 이 시점에 변경하면 전체 선적이 지연됩니다.
신규 디자인을 해상으로 보내는 경우, 보통 운송과 샘플링이 가장 길고 가장 예측하기 어려운 두 단계입니다. 운송은 방식과 경로에 따라 달라집니다. 샘플링은 필요한 수정 라운드 수와 귀사 팀이 얼마나 빨리 승인하는지에 따라 달라집니다. 공급업체와 포워더에게 합산 수치 하나 대신 단계별 서면 견적을 따로 요청하세요.
공급업체에 따라 다르며, 공개된 안내들은 서로 다른 시점에서 기간을 계산하기 시작합니다. 구매 주문서에 시작 시점을 명시하세요. 예를 들어 “샘플 서면 승인과 계약금 입금 시 대량 생산 시작”이라고 적으면 양측이 같은 기준으로 측정하게 됩니다.
최종 벡터 아트워크는 버전별로 보내지 말고 한 번만 보내고, 색상 수를 줄이고, 정확한 색상 기준을 제공하고, 실물 샘플이 도착하기 전에 자연광 사진과 영상으로 승인하세요. 샘플을 받은 당일 이메일로 의견을 보내면 가장 피할 수 있는 지연을 없앨 수 있습니다.
샘플을 생략하면 위험이 대량 생산으로 옮겨 가며, 색상이나 윤곽선 오류가 전체 주문에 영향을 줍니다. 더 안전한 방법은 사진으로 생산 전 샘플을 승인하고 대량 성형을 시작하되, 검사 기준으로는 실물 샘플을 보관하는 것입니다.
보통 그렇습니다. 기존 금형을 사용하는 재주문은 금형 제작과 대부분의 색상 설정을 건너뛰며, 보관된 승인 샘플과 대조해 확인할 수 있습니다. 공급업체에 금형이 보관되어 있는지 확인하고, 재주문 일정을 별도 견적으로 받으세요.
확정된 실제 수령 날짜, 배송 주소, 운송 방식을 제시하고, 분할 선적이 가능한지 명시하세요. 가능하다면 어떤 SKU와 수량을 먼저 도착해야 하는지도 알려 주세요. 그래야 공장과 포워더가 추측 대신 우선 생산분을 계획할 수 있습니다.
리드타임을 하나의 숫자로 보는 것이 기념품과 브랜드 선물 주문을 늦게 만드는 원인입니다. 금형, 색상, 샘플링, 대량 성형, 부착, 운송으로 나누어 관리하세요. 각 단계마다 시작 및 종료 시점을 서면으로 정하고, 움직일 수 없는 날짜에서 거꾸로 계산하면 첫 교정쇄를 승인하기 전에 실제 아트워크 마감일을 알 수 있습니다. 시즌, 행사 또는 출시일이 이미 정해져 있다면 디자인 수량과 배송지를 함께 다음 3D 러버 냉장고 자석 제품 페이지를 통해 보내 주시면, 각 단계를 따로 견적으로 드려 확정 전에 일정표와 대조하실 수 있도록 하겠습니다.
